14 октября в Костанайском районе официально открыли ветровую электростанцию (ВЭС) суммарной мощностью 100 МВт. Экологичный проект компании Universal Energy расположен на территории Майкольского сельского округа. 100 мегаватт – это примерная потребность в энергии всего областного центра. Впрочем, это не означает, что питать он будет именно Костанай.
Масштаб и ключевые цифры

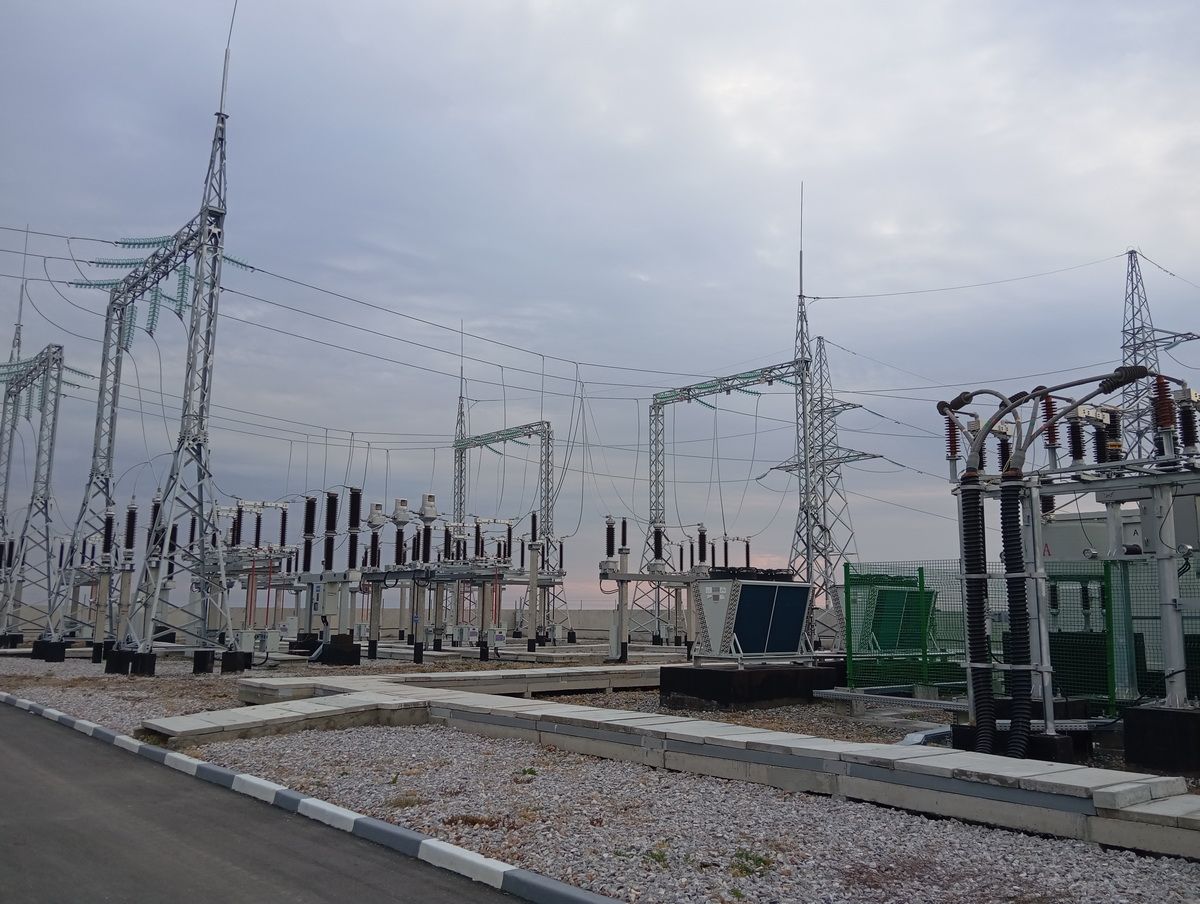

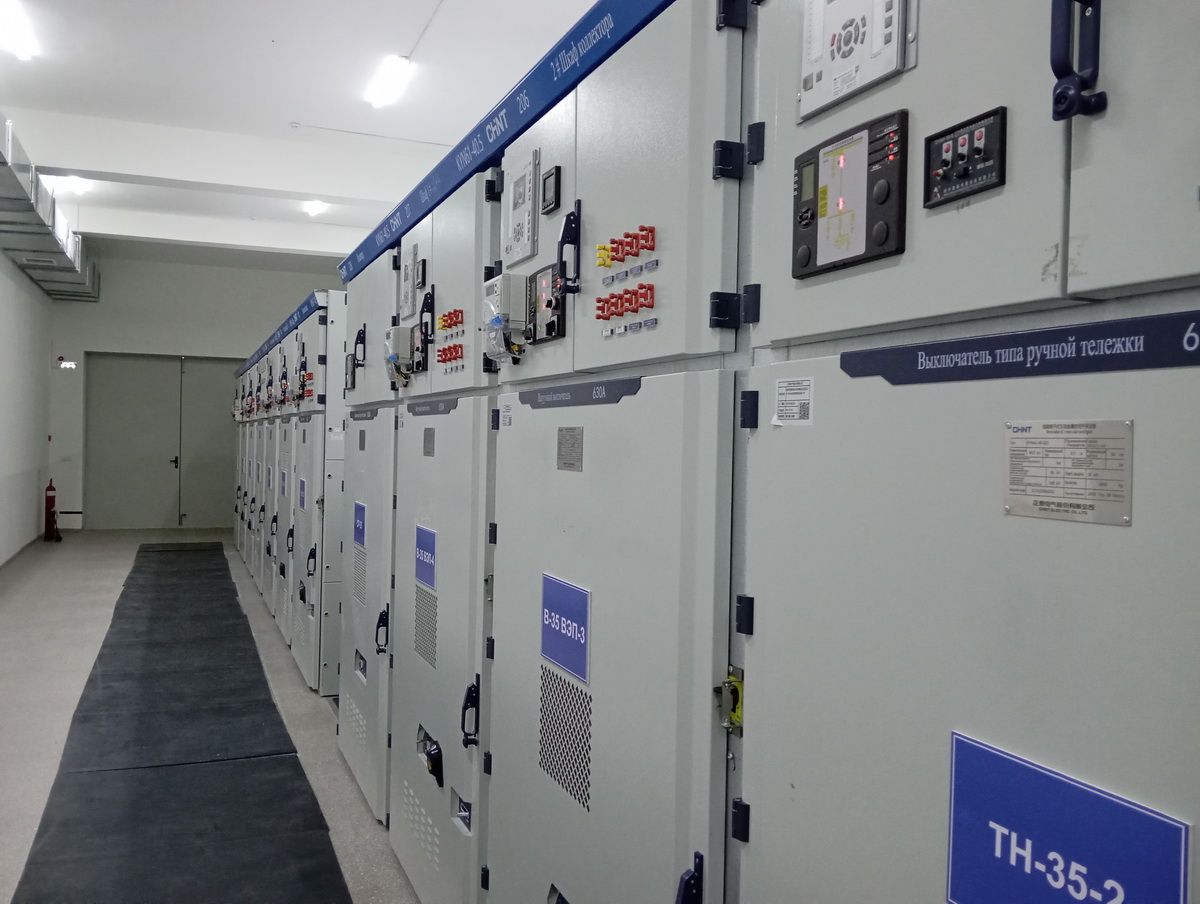

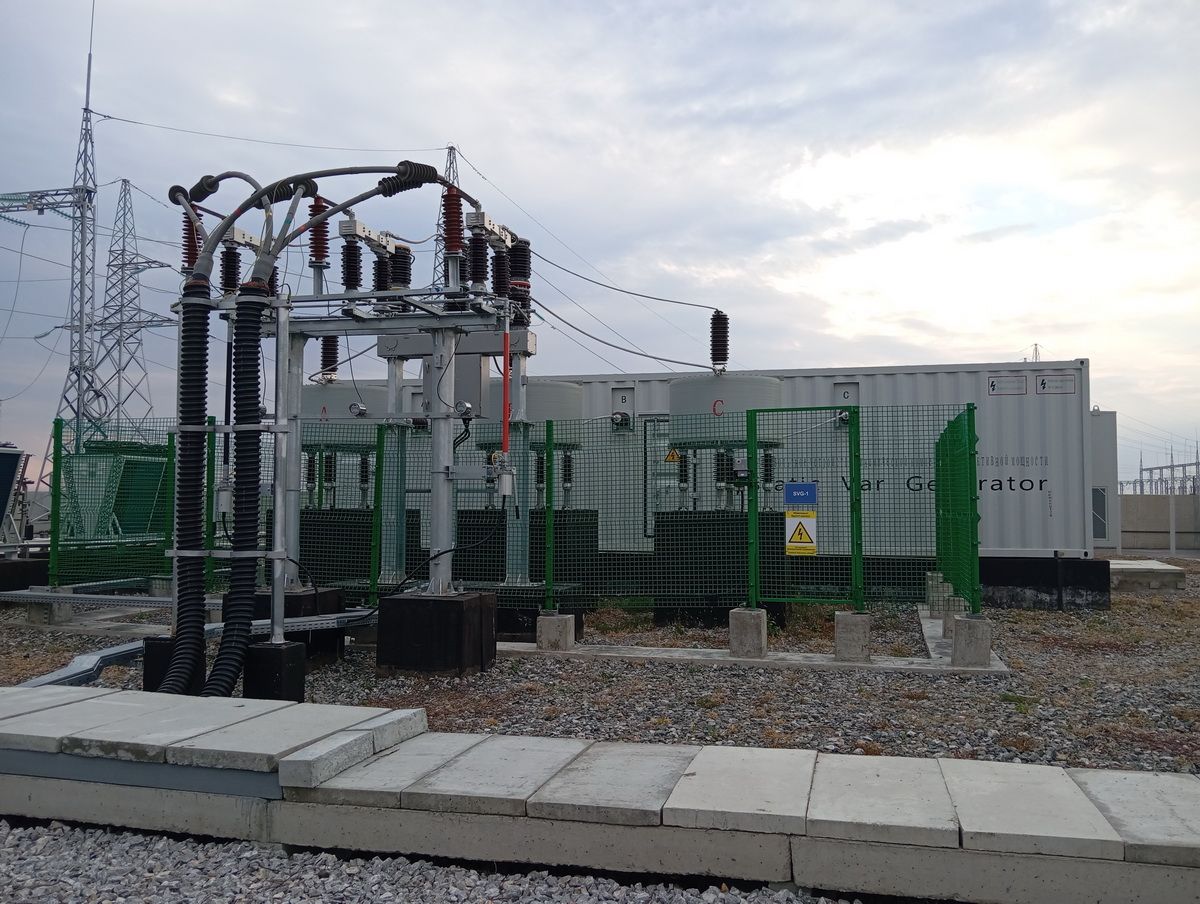

Новый ветропарк разместился на 220 га. Здесь установлены 16 современных ветрогенераторов мощностью 6,25 МВт каждый – их наверняка замечали все, кто пускался в путь по Фёдоровской трассе. Построили отдельную повышающую подстанцию.

Общий объём инвестиций в проект - около 38,68 млрд тенге. Планируемая ежегодная выработка чистого электричества составит около 360 млн кВт/ч. Если представить, что тот же объём получается путём сжигания невозобновляемого топлива, это позволяет сократить выбросы углерода почти на 292 тыс. тонн в год.

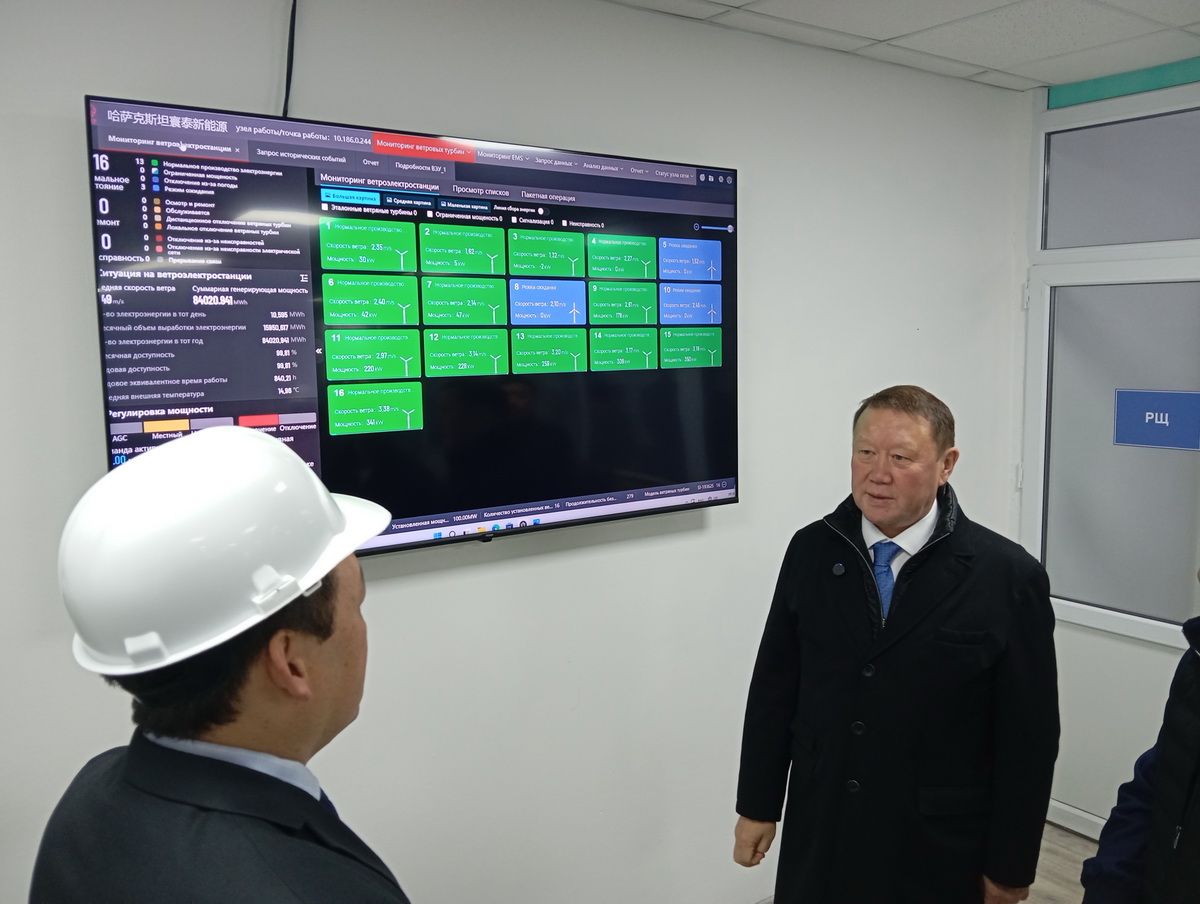

Заместитель генерального директора «Universal Energy Казахстан» Тамерлан РАЗБЕКОВ подчеркнул технологичность и экологичность ветропарка:

- Это возобновляемый источник энергии, ветер, поэтому здесь нет ни угля, ни газа, и с точки зрения экологии проект максимально выгоден. Когда приходят инвесторы или запускаются новые проекты, в каждом регионе встаёт вопрос нехватки энергии. Наша станция как раз даёт эту необходимую мощность. Технологии развиваются: если на наших прошлых объектах стояли турбины по 3,25 МВт, то здесь - уже по 6,25 МВт.
Раньше начали – раньше закончили
Строительство удалось завершить раньше срока. Если по условиям контракта на реализацию давалось три года, то инвесторы и подрядчики справились всего за полтора.

- По контракту наш срок был до мая следующего года, но мы начали раньше и закончили проект с опережением. На этапе строительства у нас работало до 200 человек - на закладке фундаментов и монтаже. В период постоянной эксплуатации станцию будут обслуживать около 20 специалистов, включая дежурную смену и охрану, - отметил Тамерлан Разбеков.
Куда пойдёт энергия?
Вырабатываемая ветропарком электроэнергия напрямую поступает в единую энергетическую систему страны. Мощность 100 МВт сопоставима с пиковым потреблением всего Костаная, однако в общей системе «зелёные киловатты» позволят перераспределять нагрузки и поддерживать баланс не только в районе и области, но и в соседних странах.


ВЭС, как пояснил заместитель гендиректора «Universal Energy Казахстан», должен окупить себя примерно за восемь лет, а на режим выдачи проектной мощности выйдет уже в этом декабре.
Компания обязалась также закончить строительство аналогичного ВЭС в Ждановском сельском округе в конце 2027 года. На октябрь 2029 года намечено завершение строительства ВЭС вдесятеро большей мощности. Местом реализации проекта ветропарка на 1000 мегаватт в проекте обозначены Костанайский, Фёдоровский и Майлинский районы области.

Запуск Майкольской ВЭС в Костанайском районе – следующий шаг к энергетической стабильности, отметил глава региона Кумар АКСАКАЛОВ, присутствуя при пуске станции и нажатии символической красной кнопки.
